مدیریت منابع

منبع

تعریف: هر چیزی که ارزشی به محصول اضافه می‌کند

  • مثال: کارگر، تجهیزات، مصالح، زمان، پول، کارفرما، پیمانکار

هدف

جلوگیری از کمبودهای فصلی، تداخل کارگران، خرابی تجهیزات، تاخیر در تحویل

وظایف

مدیر پروژه: برنامه‌ریزی و مهیا کردن ملزومات کار

سرپرست کارگاه: پیگیری منظم ملزومات کار از جمله تحویل به موقع مصالح و تجهیزات با هدف دستیابی به نرخ تولید بهینه

برنامه‌ریزی منابع

  • برنامه‌ریزی مفصل منابع در ابتدای پروژه غیرضروری و اتلاف وقت است
  • برنامه‌ریزی مفصل و تسطیح منابع در بازه کوتاه مدت (حداکثر ۳۰ روزه) به درک تقاضای منابع کمک می‌کند
  • شناوری بیشتر منجر به تسطیح بهینه‌تر منابع می‌گردد

برنامه‌ریزی منابع محدود

  • تقاضای منابع بیش از تامین
  • انتقال منابع از فعالیت‌های غیربحرانی به بحرانی
  • تسریع فعالیت‌های بحرانی
  • کشش فعالیت‌های غیر بحرانی
  • اضافه‌کار
  • برون‌سپاری فعالیت‌های بحرانی به پیمانکار جزء
  • افزایش مدت فعالیت‌های بحرانی که منجر به تاخیر پروژه می‌گردد

*مقایسه هزینه

مدیریت تداخل منابع

  • زمان‌بندی مجدد فعالیت‌های غیربحرانی
  • اضافه‌کاری
  • تعطیلات کاری
  • افزودن شیفت‌های کاری
  • ابزارها و تجهیزات جایگزین

مدیریت تجهیزات سنگین

  • بیشترین بازدهی برای کار مورد نظر
  • حداکثر نرخ استفاده
  • خرابی تجهیز= تعویق فعالیت‌های پیش‌نیاز
  • بازدهی = تابع (تجهیز، اپراتور و سرپرست)
  • استفاده بیش از ظرفیت ≠ بازدهی
  • تعمیر و نگهداری مناسب بازدهی را افزایش می‌دهد
  • رصد کردن تقاضای تجهیزات در فعالیت‌ها (تجهیزات بلااستفاده)

مدیریت زنجیره تامین

درون کارگاه: وظیفه سرپرست کارگاه

بیرون کارگاه: وظیفه مدیر پروژه

تامین به موقع

  • عواقب تاخیر در تامین
  • توقف کار
  • اتلاف زمان
  • افزایش هزینه در اثر بیکاری کارگران
  • کاهش بازدهی
  • افزایش ریسک ایمنی
  • عواقب تعجیل در تامین
  • سرقت
  • صدمات
  • شرایط جوی
  • تداخل با سایر عملیات
  • حمل مجدد
  • تاثیر منفی در جریان نقدینگی در اثر خواب سرمایه
  • هزینه انبار
  • هزینه بیمه

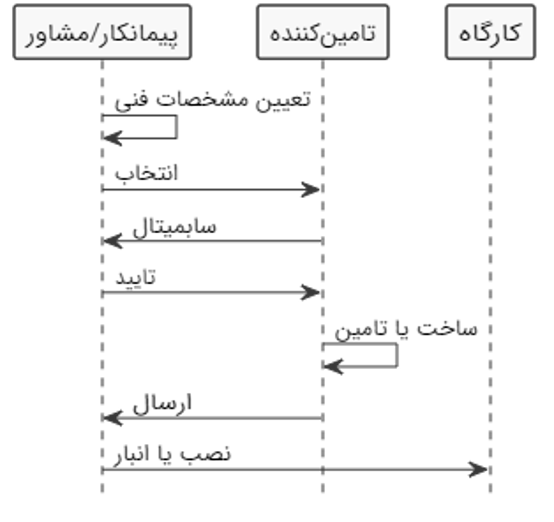

فرآیند تامین

management

مثال تسطیح منابع

  1. مثال
15 14 13 12 11 10 9 8 7 6 5 4 3 2 1 R LF ES D
3 3 3 3 8 0 3 A
2 2 2 2 2 4 0 4 B
2 2 2 2 2 8 4 4 C
4 4 4 4 10 0 3 D
6 6 6 10 3 2 E
3 3 3 10 4 2 F
4 4 4 4 4 4 4 4 4 15 8 7 G
5 5 5 5 5 5 15 6 5 H
4 4 4 4 9 9 9 11 7 5 11 8 9 9 9
  1. مثال
R D پیش‌نیاز فعالیت
3 3 A
3 4 A B
2 3 A C
4 4 A D
5 4 B E
2 5 B,C F
2 6 E,F G
  1. مثال
R D پیش‌نیاز فعالیت
2 2 A
4 3 B
0 1 C
2 4 A D
0 2 A E
3 1 B,D F
0 3 C G

کاربردهای زمان‌بندی

  • شناسایی تاخیرات
  • تحلیل اثر تاخیرات
  • یافتن راه‌حل‌هایی برای جبران تاخیرات
